用地二:
項目背景。

洪水橋/厦村新發展區是北部都會區內的現代物流試點。用地二約 5.0 公頃,位於物流圈南部區域 A(高價值貨物物流),與用地 3 同屬第二批。政府現正一併收集市場意向,供業界按園區整體考慮。

用地面積

5.0公頃

約 50,000 m² · 區域 A

總樓面

9–25 萬m²

指示性下限至規劃上限

錨點企業樓面

18,000m²

約佔 20% · 暫定方向

契約年期

最長 50 年

公開方向 · 年期另定

現代多層物流設施構想:高樓底、貨車可達上層、綠化屋面與跨境貨流走廊(取材自政府公開規劃資料)
現代多層物流設施構想 · 高樓底、貨車可達上層、綠化屋面 取材自政府公開規劃資料

01

位置:港深西部的貨流門口

園區在洪水橋/厦村新發展區西翼,土地集中、地勢平坦,面向深圳前海與南山。

在「東進東出、西進西出」之下,皇崗轉型為旅檢口岸,深圳灣成為港深西部主要跨境貨運通道。洪水橋經港深西部公路約五分鐘即達深圳灣口岸,位置由「近邊界」變成「貨流門口」。

深圳灣口岸約 5 分鐘經港深西部公路
香港國際機場約 25 分鐘三跑道系統已投運
葵青貨櫃碼頭約 25 分鐘高值走空 · 拼箱走海

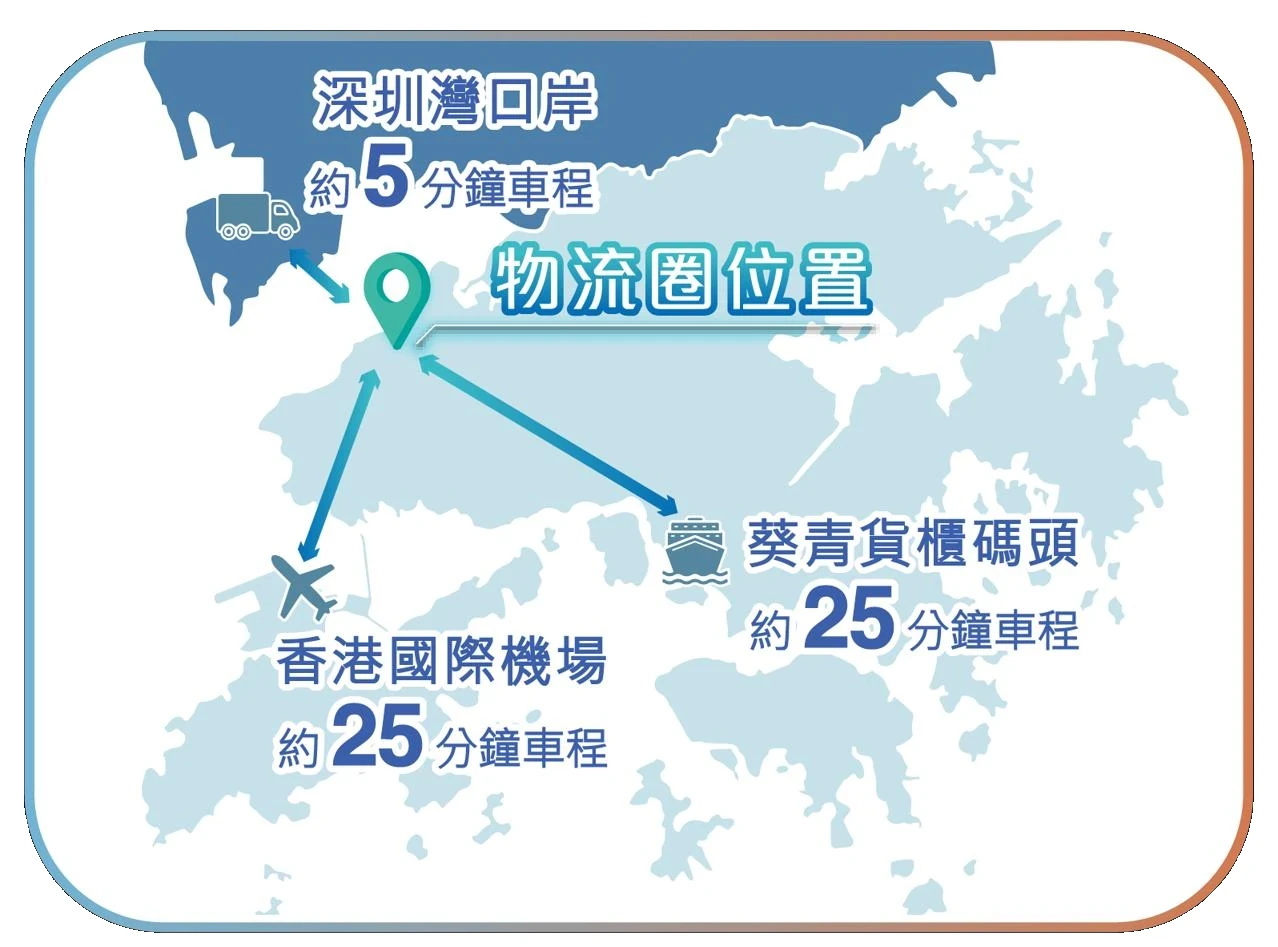

洪水橋物流圈區域位置圖:約 5 分鐘至深圳灣口岸、約 25 分鐘至香港國際機場及葵青貨櫃碼頭
物流圈區域位置示意取材自政府公開規劃資料

三條運力,同一個園區

正在興建的屯馬線洪水橋站、規劃中的港深西部鐵路(洪水橋至前海),以及擬建的智慧綠色集體運輸系統——由泥圍經市中心、住宅區,接到物流、企業與科技帶,再駁鐵路與輕鐵。倉在園區,人在新市鎮,跨境在口岸。

02

五個組團,一個物流圈

同類型業務可以集中在同一組團,組團之間互相配合。

概念上分為五區。首批落地的是東部組團;用地位於南部區域 A,面向高價值貨物物流,與區域 C 的貨運代理及低空經濟相鄰。車廠與軌道預留,以便園區同時容納貨物運輸與人員往來。

A高價值貨物物流南部 · 用地 2
B電商物流東部 · 首批用地
C貨運代理及低空經濟南部組團
D智慧綠色集體運輸車廠預留
E未來拓展後期組團

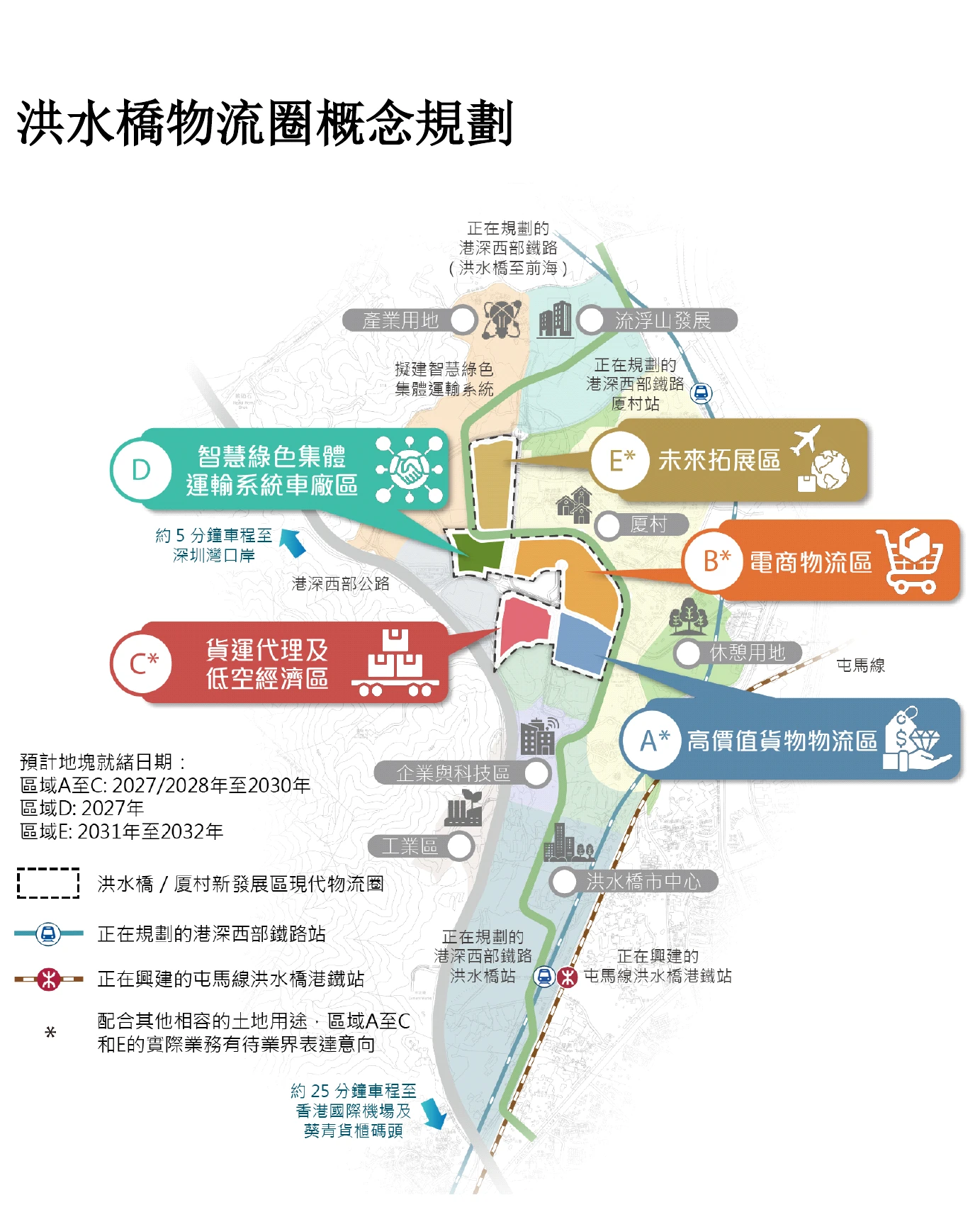

洪水橋物流圈概念規劃:A 高價值貨物物流、B 電商物流、C 貨運代理及低空經濟、D 智慧綠色集體運輸車廠、E 未來拓展
五區概念規劃 · 組團功能仍可因應市場校準取材自政府公開規劃資料

三大方向

01企業為本用錨點企業的貨量與承諾,換產業集群
02市場導向可合併地塊、較長分租
03智慧綠色高樓底、充電、自動化,兼顧製造加工

03

用地二在第二批

首批為東部三幅;南部用地 2 與 3,是園區形態的後續發展空間。

第一批 1A、1B、1C 合共約 10.2 公頃,三幅相鄰,可獨立、可兩兩合併、也可三幅一體,預計最快 2027 年年底/2028 年年初就緒。用地二與用地三同屬第二批,政府一併收集意向,方便按園區規模設計。

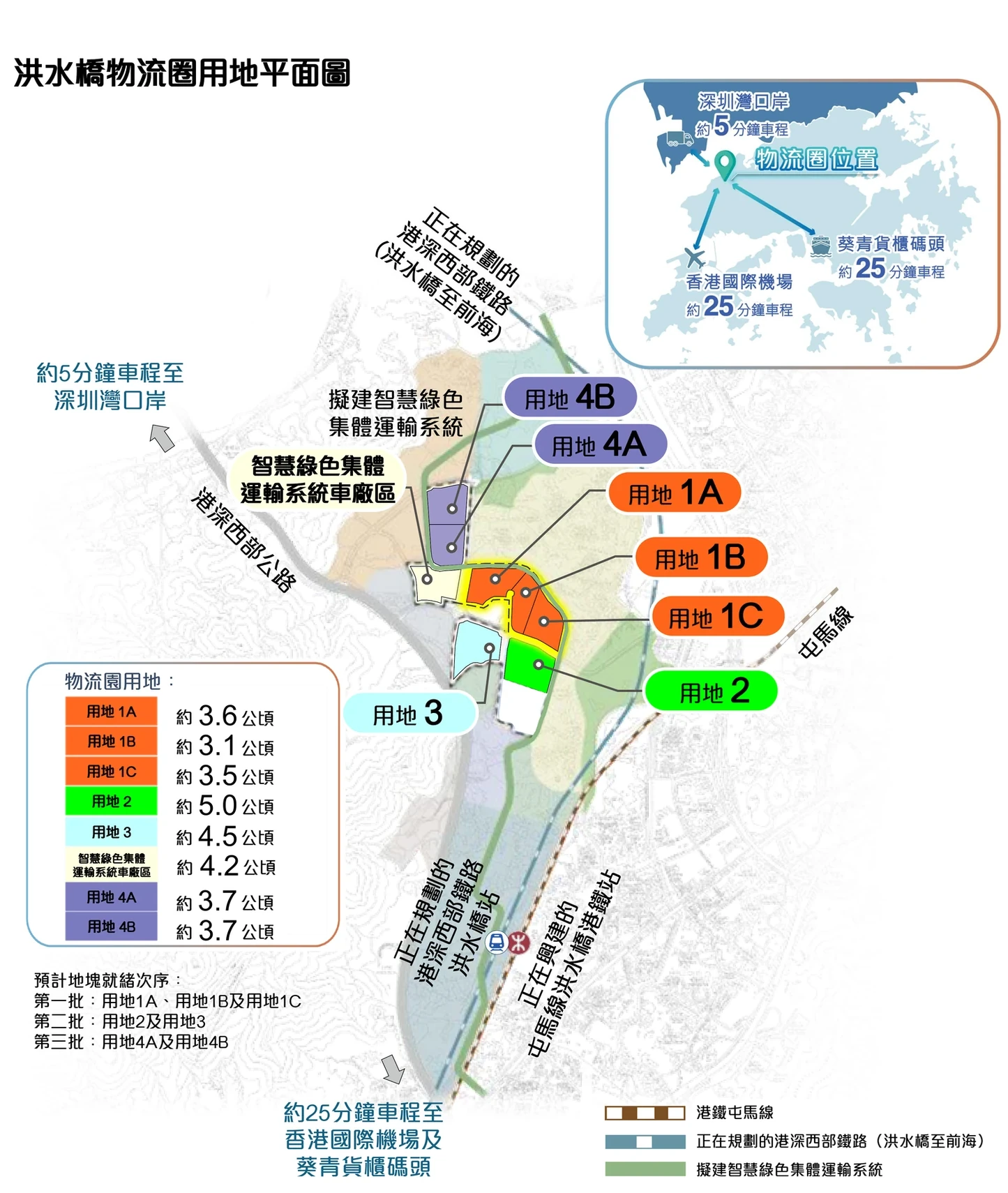

洪水橋物流圈用地平面圖:用地 1A、1B、1C、用地 2、用地 3、車廠區及 4A、4B,並標示三批就緒次序
用地平面 · 用地二以綠色標示取材自政府公開規劃資料
用地、面積與批次
用地面積批次方向
1A / 1B / 1C3.6 / 3.1 / 3.5 ha第一批東部 · 電商物流 · 2027 底/2028 初
用地 25.0 ha第二批南部 · 區域 A 高價值貨物物流
用地 34.5 ha第二批南部 · 與用地 2 一併收集意向
4A / 4B3.7 / 3.7 ha第三批後期拓展 · 本次不展開

上限高於指示性最低樓面

規劃地帶屬物流設施,法定地積比率上限為 5 倍,並設有建築高度上限。已公布的指示性最低樓面較低;物流層高約至 12 米一般可獲接納。最終樓面仍待定。

04

條款方向,仍留有彈性

公開擬議仍屬暫定,招標文件公布前仍可能調整。對業界夥伴而言,較有參考價值的是方向。

方向對項目規劃的意義
契約年期最長 50 年有助長期營運及分階段發展
相鄰地塊可合併可以按園區規模設計,無須拆成三個獨立倉庫
規劃上限高於已公布的指示性最低樓面兩者之間仍有空間;層高約至 12 米一般可獲接納
物流為主,配套可含辦公、工業、研發、餐飲零售、創意及會展園區可以容納作業與配套;配套設有比例上限
鼓勵錨點企業進駐評審與條款會兼顧產業承諾與出價
充電、高樓底、低空相關基礎設施可納入方案對齊國際租戶的 ESG 與作業規格
推地或採「質素+價格」有產業內容的方案,可以與地價一併考慮

05

時間節奏

時間表為政府公開資料中的暫定方向;實際招標、批地及營運時間,視乎法定程序、平整進度及市場情況。

2026

收集意向 · 校準模式

政府程序另行公布;用地 2/3 一併收集

2027

提升彈性 · 招標方向

年底前後招標;首批 1A–1C 最快年底就緒

2028

批出用地

視法定程序、平整進度與市場情況

2034

設施最遲營運

物流設施最遲 2034 年年底投入營運

請一併留意

文中的面積、樓面、年期和時間,都取自政府公開資料,目前只屬暫定,並非已簽的契約。組團功能、推地方式和發展參數仍可能調整。工程進度、法定圖則會否修訂、市場情況如何,都會影響實際招標的年份。園區的價值,在於錨點企業和營運能力;土地本身,只是起點。
